左权华能电厂直流屏改造

从2024年9月19日到26日,我公司对于电厂110VDC,双充双馈800AH直流屏成功进行改造,用维谛模块,换掉里面旧模块,后成功上电,测试通过,现场非常满意,记录如下。

1、项目开始前,对现场柜子进行测量,并就物料准备,如下,

2.入场准备,由于现场工期要求紧,并计划维护停电时间需要按规程走,于9月19日入场进行改造工作。

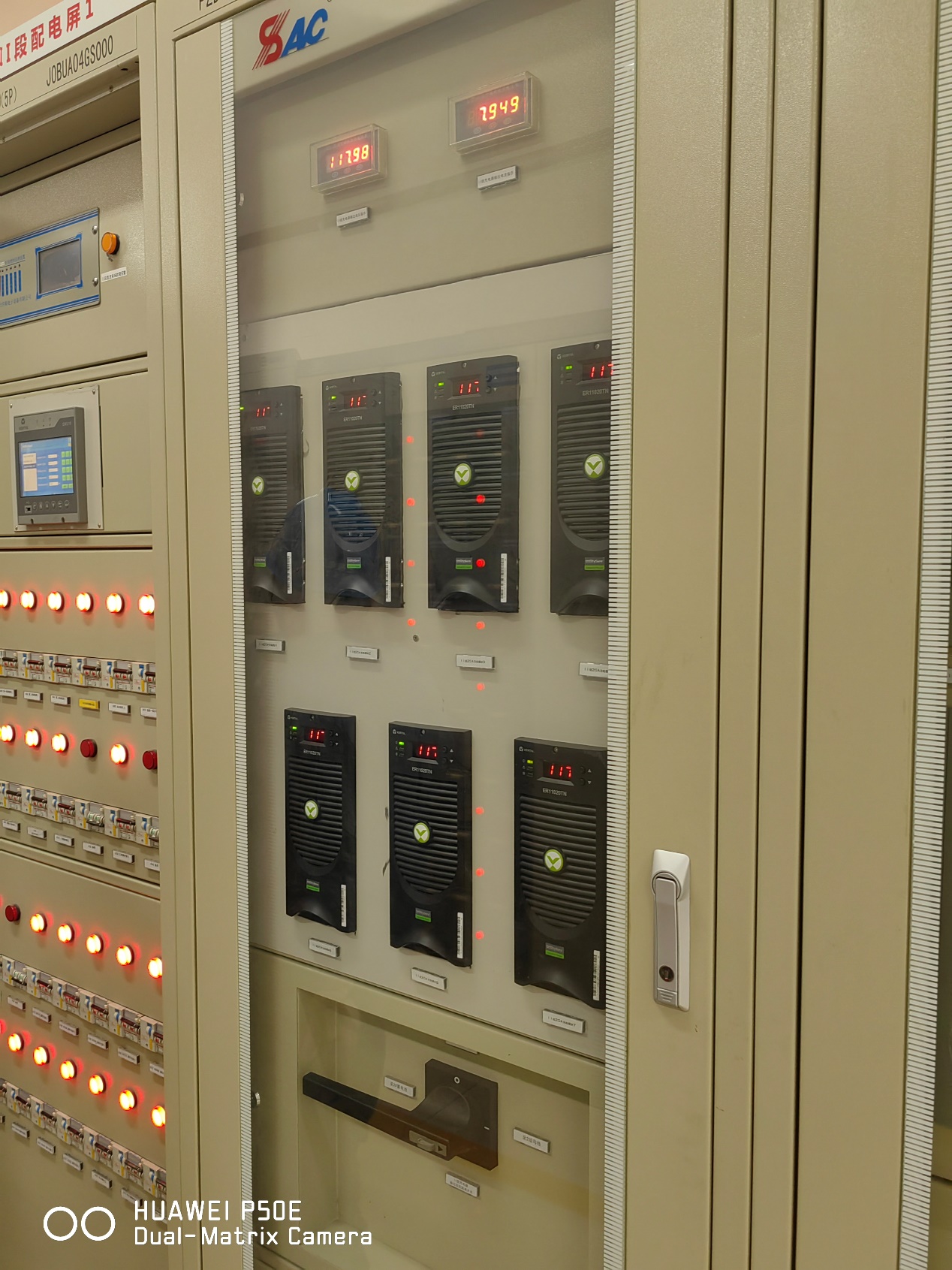

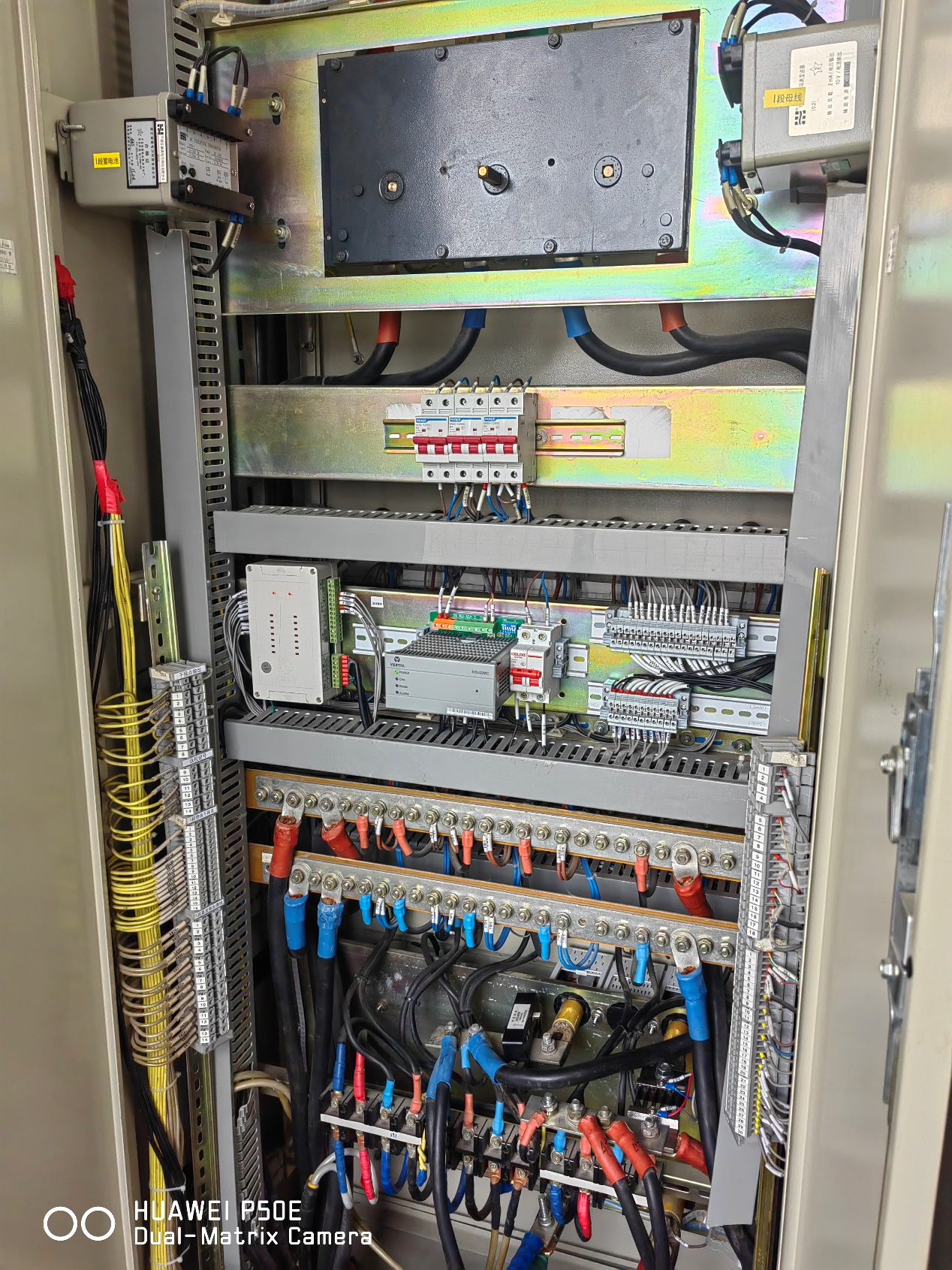

3.施工

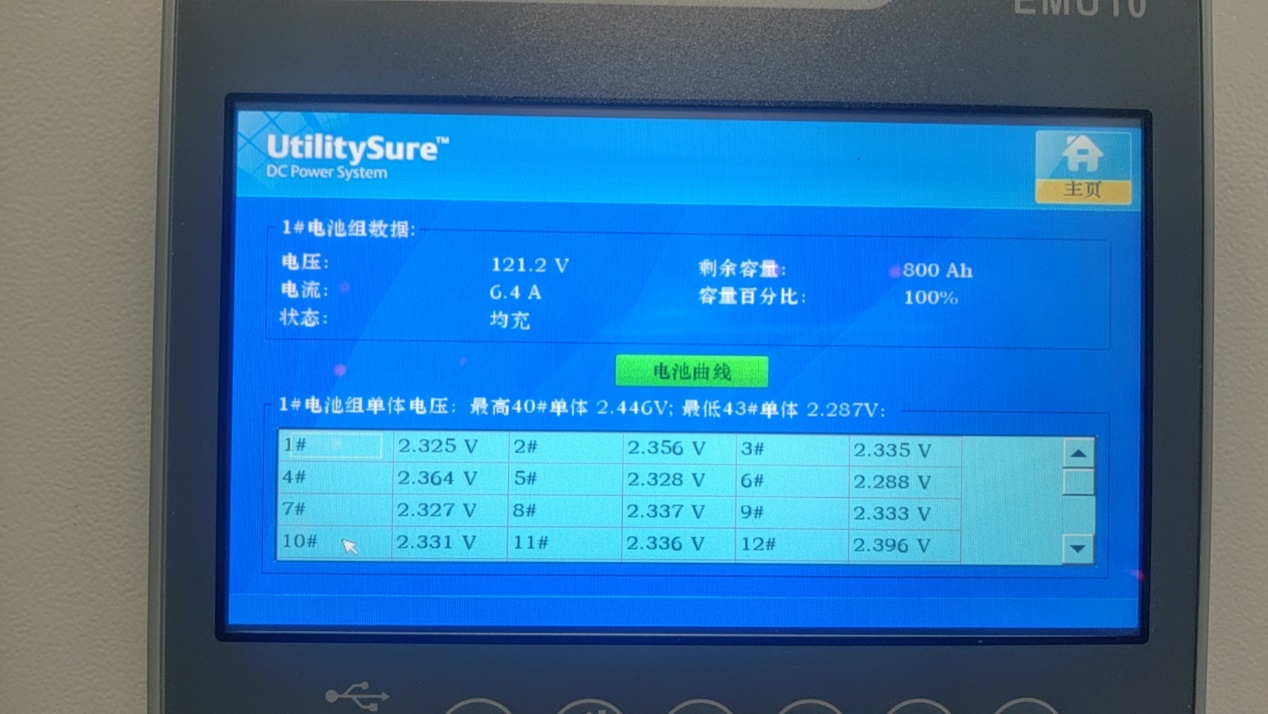

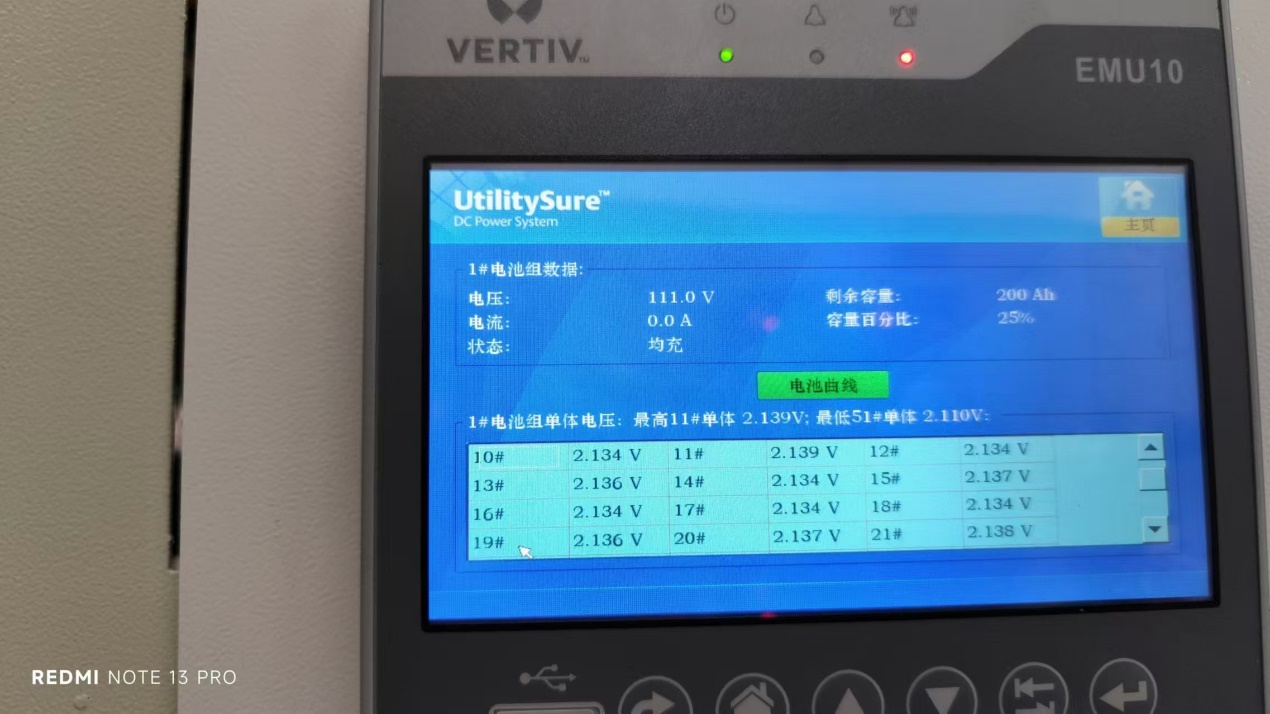

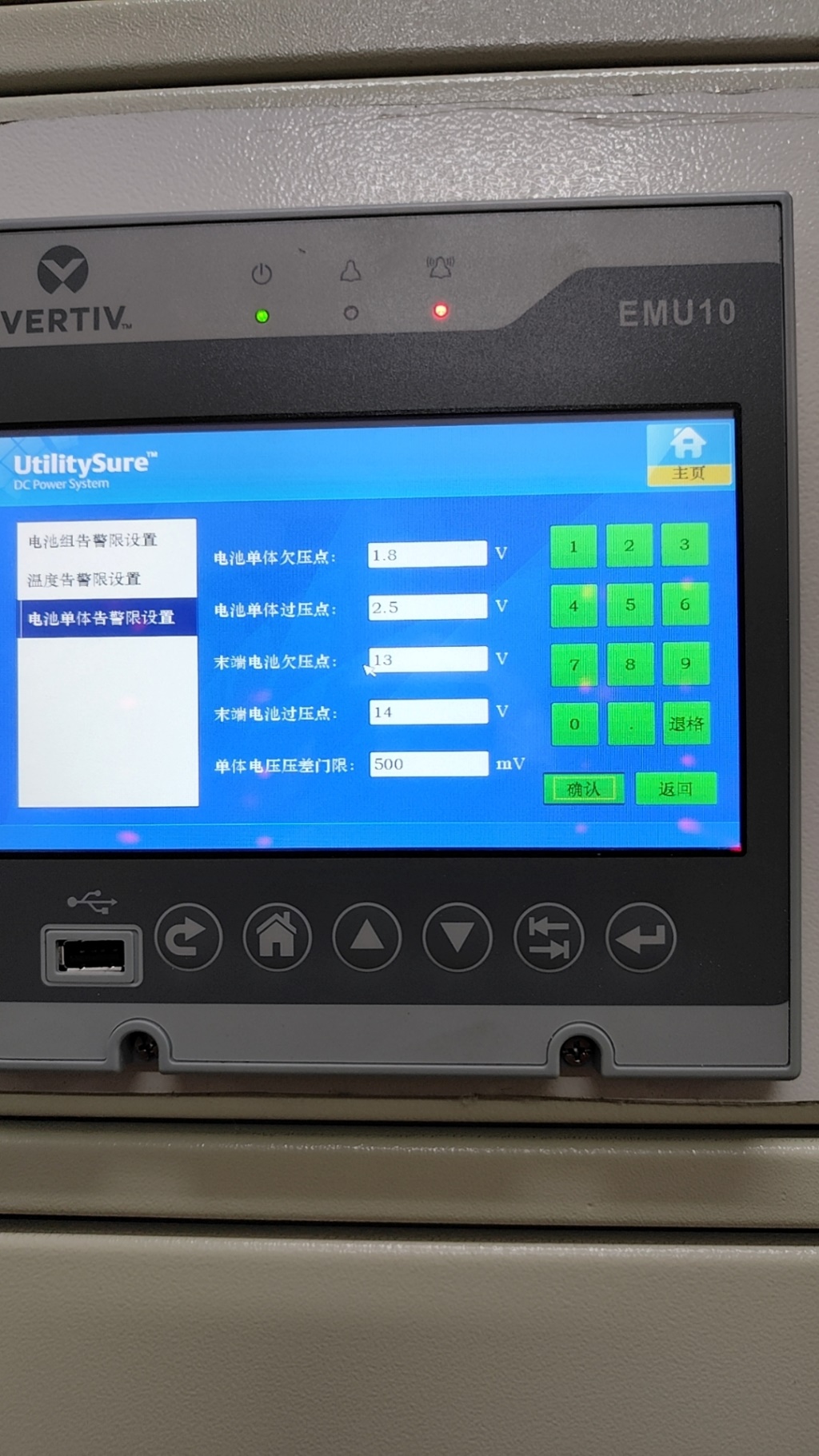

4、调试

5、外观

6、用户成功签字,验收顺利。

2024年10月21日 10:51
